4.妻壁パネル作成、棟上〜屋根完成 |
|
妻壁パネルの作成[2016年11月3日−5日] ![]() ![]() パネル作成開始前に、ログの通しボルトを入れました。 ![]() 一日目は雨模様で作業が思うように進まず、結局連休の間で正面側パネルを完成させ、背面側パネルはその上でフレームのみ完成させた時点で時間切れとなりました。 ![]() [11月12日−13日] ![]() あわよくば棟上げまで出来るかも?とユニック借用もお願いしていたものの、間に合わず、棟上げ作業は次回に持ち越し。 ![]() でも応援の友人達それぞれの活躍もあり、棟木へのL字金具取付、パネル1枚完成。 ![]() ![]() [11月19日−20日] |
|
棟上~屋根タル木[11月21日−23日] ![]() 7トンのクレーンを手配し、霧の中、義兄と姉の応援をお願いし、パネルを立ち上げ、ログに固定。 ![]() 途中、工具が壊れたり、3人だけではなかなかまっすぐに設置できなかったりで、トラブルも少なからずありましたが、何とか午前中にパネル設置と棟上げを完了できました。 ![]() 残る垂木をあげ、足場も組んでもらう予定でしたが、23日は前夜からの強風と雨により危険が伴うので作業を断念し、たまった金属ゴミ(折れ釘やバンド)を整理し、次週は来れないので友人と義兄に手伝って貰い、風雨養生をしっかりめに行いました。 ![]() 外部足場設置は27日になるそうなので、12月の第一週にもう一度休みを取り、足場から外部垂木をあげようと思います。 ![]() もう12月になってしまいます。 |
|
面戸板~屋根野地板[12月4日−7日] ![]() 天候の関係もあり、実際作業ができた時間は予定の半分位でしたが、野地板貼りまでに何とか面戸板を完成させねばならないので、雨の日は面戸板をやり、晴れ間に、ねじの打ち忘れチェックや打ち増しをしたりして、最終日の7日にようやく大工さん4名を動員して野地板貼りをして貰うことが出来ました。 ![]() 午後には帰宅せねばならず、外部野地板がすごいぺースで1/4程度貼られた時点で後ろ髪をひかれる思いで現場を後にしました。 ![]() 後で大工さんがルーフィング施工までの写真を送ってくれました。 ![]() ![]() 大工さんによれば、屋根屋と連携して反対側も防水シートまでを完成させるとのことでした。 |
|

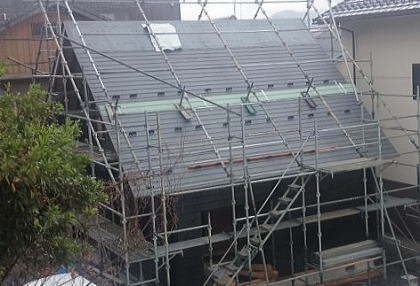

天窓取付 & 屋根仕上[12月10日−11日] ![]() 既にルーフィングが貼られたところを切り込み、開口して設置しましたが、天窓付属のマニュアル通りには施工できないので水切り施工は屋根屋さんにお任せすることにして、ルーフィングとビニールシートで雨よけだけをして完了としました。
![]() ![]() その間、家内は建具外部化粧板や鼻隠し&破風板の塗装をしていました。 ![]() ![]() |
|
ロフト窓取り付け & コーキング[12月17日−19日] ![]() ![]() 1日目はあいにくの雨模様で、新たに購入した車のタイヤをスタッドレスに替えたり、2階の掃除をしたりするしかなかったものの、2日目と3日目は良い日よりでしたので、予定の作業は完了しました。 ![]() 屋根仕上げ施工業者さんは棟換気用の部材を待っている状態で(1つ追加したため)、棟部分は晴れ間を見て完成させると言っていました。 |
|

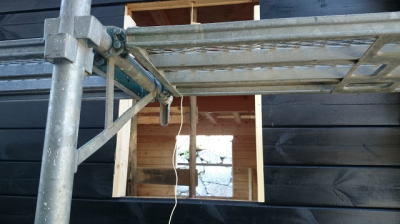

足場撤去前の作業[12月22日−25日 ] ![]() 1階部分の窓取り付けにもとりかかりました。 ![]() Tボードはすんなり入る箇所とどんなに頑張っても入らない箇所があり、車のジャッキやフレーム材でつっかえ棒をしたりして、何とか叩き込んで行きました。 ![]() ![]() 屋根が掛かったことで、雨の心配が無くなったので、ロフトスペースを利用した作業が出来るようになったこともあり、少しペースを落としてのんびりやりたいと思っています。 |
|
